PreußenElektra GmbH  2023?

Art der Leistungen

  • Vorbereitung der Flächen für die Freigabemessungen
  • Reinigung (Absaugen) des Sicherheitsbehälters
  • Entschichten der Behälterinnenseite
  • Durchführung der Freigabemessungen

Projektbeschreibung

Die Brenk Systemplanung GmbH führte in Zusammenarbeit mit der TIEFENBACH Oberflächentechnik GmbH umfangreiche Vorbereitungen sowie die anschließenden Freigabemessungen im Sicherheitsbehälter (SBH) des ehemaligen Kernkraftwerks Stade (KKS) der der PreußenElektra GmbH durch.

Gemäß Strahlenschutzverordnung (StrlSchV) ist für die Freigabe von Gebäuden primär vorgesehen, dass die Freigabefähigkeit durch Messungen an der stehenden Gebäudestruktur und an sonstigen Materialien erbracht wird. Im Reaktorgebäude des KKS wurden zunächst sämtliche Betonstrukturen aus dem Sicherheitsbehälter abgebaut. Der SHB war somit fast vollständig leer. Dabei war es entscheidend, die Technik an die Dimensionen des SBH anzupassen, also Reinigungs- und Messarbeiten in großer Höhe durchzuführen, ohne Gerüst und mittels Fernsteuerung des Arbeitsgeräts.

Der Sicherheitsbehälter hatte einen Durchmesser von 48 m und umfasste eine Gesamtfläche von 12 000 m2. Mit einer 30 mm dicken Stahlwand betrug das Gesamtgewicht 1700 Mg.  Ziel des Vorhabens war es, die gesamte Fläche zunächst für die Freigabemessungen vorzubereiten durch Reinigung und Entschichtung der Messfläche und anschließend die Freigabemessungen durchzuführen. Herausforderungen bei diesem Vorhaben waren unter anderem die Einhaltung der Arbeitssicherheit, die Durchführung von Reinigungs- und Messarbeiten in großer Höhe, die Reduzierung des Gerüstbaus und die Fernsteuerung von Arbeitsgeräten. Außerdem mussten Messflächen vorbereitet (z. B. Farbschichten entfernt) und Störkanten entfernt werden. Eine effiziente Abarbeitung musste gewährleistet sein, bei fachgerechtem Umgang mit Schadstoffen wie z. B. PCB.

Um diesen Herausforderungen zu begegnen, kamen verschiedene fernhantierte und adaptive Magnetfahrzeuge zum Einsatz. In einem ersten Schritt erfolgte die Reinigung der Fläche durch einen Magnetcrawler mit Absaugtechnik, der die Oberfläche von Staub reinigte. Anschließend entfernte ein Crawler mit Entschichtungstechnik die Farbe auf der Oberfläche mittels Wasserhöchstdruck. Zum Schluss wurde der Nachweis erbracht, ob die Dekontaminationsmaßnahmen erfolgreich waren. Für die abschließenden Freigabemessungen wurden Crawler mit verschiedenen Messtechniken verwendet, ein Crawler in Kombination mit beta-sensitiver-Messtechnik und ein Crawler in Kombination mit gamma-sensitiver-Messtechnik.

Zur Durchführung dieses Vorhabens wurden innovative Reinigungseinrichtungen und Messtechniken an verschiedenen Crawlern adaptiert und an die projektspezifischen Gegebenheiten angepasst.

Projektbilder

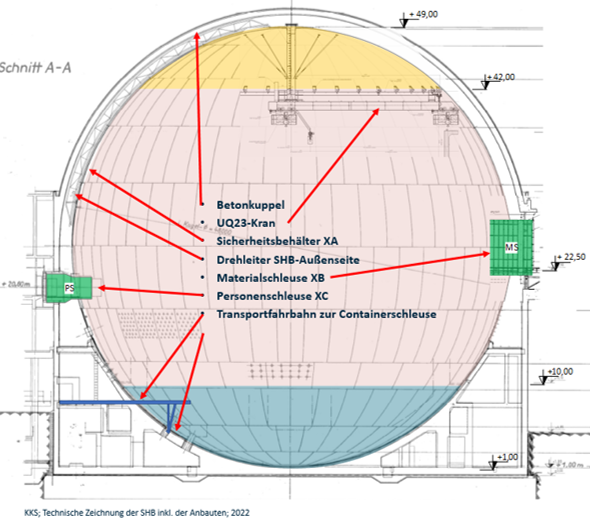

Technische Zeichnung eines Gebäudedeckels bzw. Behälters im Schnitt A-A mit beschrifteten Bauteilen, Zugangswegen und Höhenangaben

Kernkraftwerk Stade (KKS), technische Zeichnung der Sicherheitsbehälter (SBH) inklusive der Anbauten; 2022

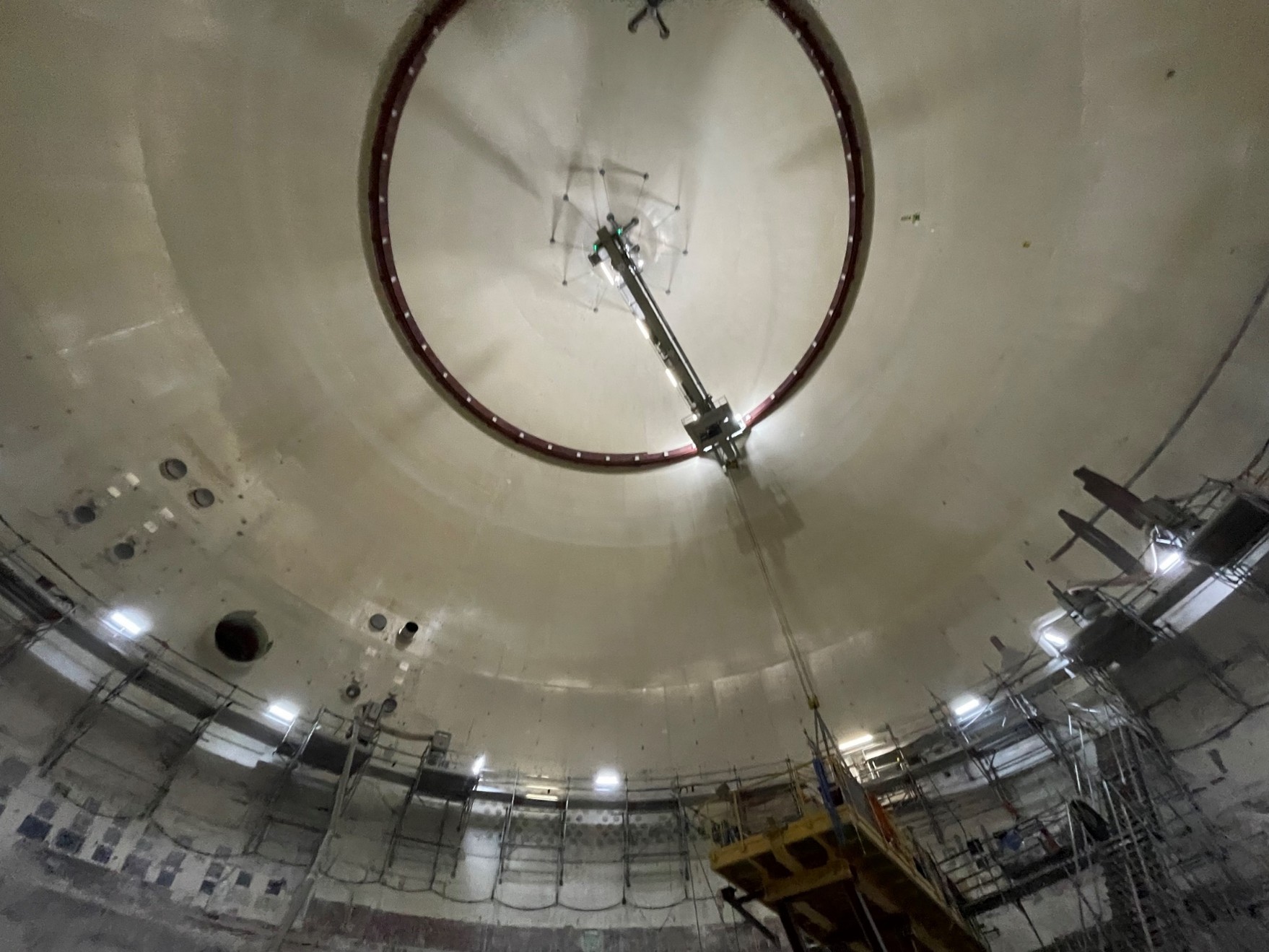

Innenaufnahme eines großen runden Kuppelsystems, mit hängendem Seil/Schwebelast an der Decke und einem abgesicherten Bereich für Arbeiten an der Innenauskleidung.

Innenansicht des SBH vor Beginn der Entschichtungsarbeiten

Innenansicht eines großen Industrie- oder Maschinenraums mit gewölbter Wand, Schacht und technischen Öffnungen.

Innenansicht des SBH während der Entschichtungsarbeiten. Die weiße Farbschicht wurde mittels Wasserhöchstdruck-Reiniger installiert auf einem Magnet-Crawler entfernt. In der Mitte zu sehen: die Personenschleuse für den Zugang zum SBH.

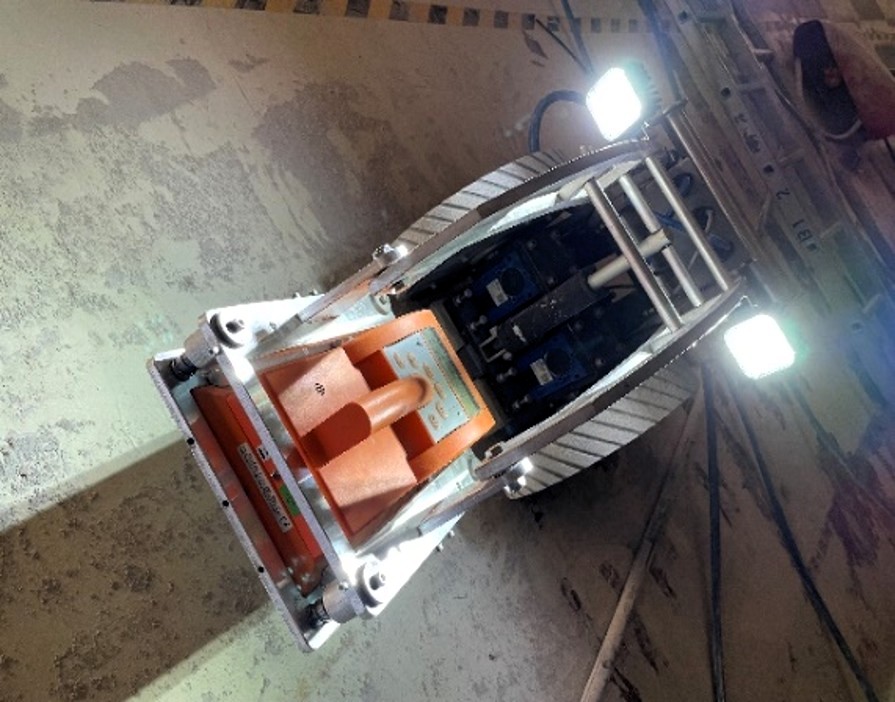

Fotografie eines Messgeräts auf einem Crawler

Magnetcrawler mit beta-sensitiver Messtechnik
